2015.07.10
- Šios savaitės pradžioje I Alytuje (tarp A3 ir A4)
pradėta ardyti laikina spraustasienės ir gelžbetonio plokščių
atitvaras, atribojęs pylimą nuo santvaros surinkimo aikštelės ir
saugojęs nuo grunto nuošliaužų. Užtvaros ardymo darbai baigti vakar.
Maždaug jos vietoje bus įrengtas gelžbetoninis atitvaras, atribojantis
pylimą nuo dviračių tako. Techniniame projekte numatyta sienutę
apželdinti.
Šiandien cemento mišiniu monolitinama centrinio tarpatramio perdanga.
I Alytuje vyksta sankasos grunto perkėlimo ir tankinimo darbai.
Sutrumpinta savaeigio krano strėlė. Kitą savaitę kranas bus pervežtas į
kitą upės pusę, kur (jeigu leis galingumas) turėtų traukti
spraustasienę, ribojančią centrinio tarpatramio surinkimo aikštelę nuo
Nemuno.
2015.06.26
- Vakar baigtos injektuoti krantinių tilto atramų (A1 ir
A4) siūlės, o I Alytaus tarpatramyje (tarp A3 ir A4) cemento mišiniu
užlieti intervalai tarp perdangos plokščių. Šiandien betonas
drėkinamas, kad džiūdamas nesueižėtų.
Ant atramų įrenginėjamos gežbetoninės sienutės saugosiančios atraminius
guolius nuo smalsuolių ir atmosferos poveikio.
Ardomos laikinosios santvarų surinkimo aikštelės, pradedami
parengiamieji žemės darbai prieš pylimo atraminių sienučių statybas.
Aukšto slėgio vandens srove šveičiami senojo tauro akmeniniai blokai.
Vyksta grunto perkėlimo darbai prieš atraminių pylimo sienučių įrengimo
darbus.
Per pora savaičių turėtų prasidėti laikinųjų spraustasienių ištraukimo
iš grunto darbai.
2015.06.12 -
Centriniame ir I Alytaus tarpatramiuose toliau
montuojamos gelžbetoninės tilto pakloto plokštės, dirba du bokštiniai
kranai. O virš santvaros Dainų slėnio pusėje (tarp A1 ir A2) jau
sumontuoti klojiniai monolitinei gelžbetonio dangos perdangai įrengti
(tarpai tarp perdangos plokščių bus užpilti betonu).
Ardoma centrinės santvaros surinkimo aikštelė.
2015.05.29-
Šiandien gelžbetonio plokštėmis beveik pilnai perdengtas kairysis tilto
tarpatramis Dainų slėnio pusėje.
O į I Alytų atvyko lenkų specialistų brigada išardyti savo superkrano.
Kitos savaitės pabaigoje į jo vietą stos bokštinis.
2015.05.26
-
Po sėkmingo metalo konstrukcijų užkėlimo, krano demontažas prie Dainų
slėnio aną savaitę kiek užsitęsė, o plika akim pastebimų darbų beveik
nevyko - sumontuota aptarnavimo takelio danga, aukšto slėgio vandens
srove nuvalytas senasis tauras (A3), galutinai išbetonuoti pusapvaliai
sparnai prie ramto A4, išardyta centrinės santvaros pasukimo guolio (jo
taip ir neprireikė) aikštelė.
Statytojai Dainų slėnio pusėje automobiliniu kranu vakar pradėjo
montuoti tilto gelžbetoninę perdangą. Šiandien baigtas rinkti bokštinis
kranas. Baigiamos virinti atraminių guolių plokštės. Aukšto slėgio
vandens srove valomas senojo ramto A4 akmens mūras.
Rytoj prasidės perdengimo plokščių montažas automobiliniu kranu I
Alytuje. Kitos savaitės pradžioje I Alytuje, išardžius lenkų kraną ir
jo vieton pastačius bokštinį, perdangos tvirtinimo darbai pajudės
sparčiau.
2015.05.16
-
Šiandien darbai prasidėjo taip kaip vakar - 7:00. Nors kėlikai jau
išvakarėse pasirūpino, kad lynai būtų pritvirtinti prie traversos (toks
ilgas ir storas vamzdis tvirtinamas po kabliu ir užtikrinantis, kad
kampas tarp laikančių lynų nebūtų didesnis negu 90 laipsnių). Iš
pradžių dirbo žmonės ir pagalbiniai kranai. 7:51 pagrindinis kranas
pradėjo suktis link tilto kairiosios santvaros. 8:58 lynai baigti
tvirtinti prie santvaros. 9:58 santvara atkelta nuo laikinųjų pastolių
ir, palengva sukant prieš laikrodžio rodyklę, užskraidinta ant atramų.
11:22 santvara nuleista.
Tačiau taip atrodė tik iš šalies. Po 5 min. santvaros galas pakeltas
nuo atramos upėje. Prasidėjo precizinio derinimo darbai. Pasitelktas
net 'Alkestos' automobilinis kranas. Kelios minutės po 15 val. abi
Alytaus puses sujungė naujo tilto santvaros.
Ko gero, jau rytoj didieji kranai bus išardyti. O nuo pirmadienio
prasidės laikinųjų aikštelių bokštiniams kranams įrengimo darbai. Jais
į viršų bus tiekiamos perdengimo plokštės ir kitos medžiagos.
2015.05.15
-
Šiandien viskas prasidėjo valanda vėliau negu vakar - 7:00. Po greito
centrinės santvaros užkėlimo išsakyti lūkesčiai, kad penktadienį pavyks
užkelti abi kraštines terpes. Ketvirtadienio vakarą kėlikai pakeitė
išankstinius planus - nusprendė pirmiau kelti dešinę metalinę
konstrukciją I Alytuje, naudojant vieną kraną.
7:17
santvara pradėta kabinti ant kablių. 9:45 baigta stropavimas (lynų
tvirtinimas). 11:07 santvara buvo atkelta nuo laikinųjų pastolių. 12:17
dešinioji tilto santvara užkelta ant atramų. Apie 14:30 galutinai
išlyguota ir pritvirtinta.
2015.05.14
-
Šiandien 6:32 kranai atkėlė vidurinę metalo konstrukciją (santvarą) nuo
laikinųjų atramų ir per 10 minučių patraukė jos vieną galą link upės.
Rangovai išardė laikinąją atramą. 9:10 santvara pradėta sukti skersai
upės. 10:28 kėlikų darbuotojai perkabino santvarą nuo krano stovinčio
Dainų slėnio pusėje I Alytaus kranui.
11:02
konstrukcija nuo savaeigio krano kablių perkabinta Dainų slėnio
didžiąjam kranui. 11:31 santvara pradėta kelti ant atramų. 12:01
konstrukcija iškelta virš atramų, o 12:17 nuo žemės atrodė jog ji
padėta ant taurų. Tačiau dar apie dvi valandas specialistai sugaišo
viršuje, kol konstrukcija atsigulė tiksliai nustatyton vieton.
2015.05.13 -
Šiandien nuo ryto planuotas centrinės metalinės konstrukcijos kėlimas
ant atramų atidėtas. Vėjo greitis siekia 8-10 m/s, gūsiuose iki 18 m/s,
o kėlikai gali dirbti iki 10 m/s.
Sinoptikai rodo, kad rytoj pūs silpniau.
2015.05.11
-
Kranai abiejose upės pusėse iki darbo dienos pabaigos surinkti. Strėlės
pakeltos į viršų. Rytoj liks paskutiniai derinimai, bandymai.
I Alytuje ant pylimo montuojami klojiniai pusapvalių sparnų betonavimui.
2015.05.09
-
I Alytuje kranas Terex CC2800
(rodos, toks modelis) jau surinktas. Kol kas pagrindinė strėlė dar guli
aikštelėje. Dainų slėnio pusėje estams dar liko sumontuoti apie pusę
strėlės.
Gal rytoj, o gal pirmadienį
pabaigs ir ją.
Tuo
tarpu savaeigis 280 tonų kranas visiškai paruoštas santvaros kėlimui.
2015.05.06
-
Šiandien tilto statybų aikštelėn prie Dainų slėnio atvyko Liebherr
kranas - daugiau nei 19 m ilgio, 8 ašių krano automobilinė platforma su
stabilizuojančiomis atramonis. Ant jos montuojamas krano pasukamasis
modulis su operatoriaus darbo vieta. Vežamos strėlės dalys.
Aikštelėn I Alytuje vežamos mažesniojo krano dalys.
2015.05.05
-
Šiandien tilto statybų aikštelėje prie Dainų slėnio jokio bruzdesio.
Tik darbų saugos specialistų daugiau nei įprasta. Tvarkinga, kaip ne
statybose. Kėlimo firmos Mommoet specialistai neskubėdami apžiūrinėja
krano judėjimo maršrutą. Susikaupimas ir vos juntama įtampa tvyro ore.
Jau
surinktas 280 tonų keliantis savaeigis (vikšrinis) kranas.
Rytoj laukiama atvykstant bokštinių.
Kėlimas
vyks maždaug tai kaip aprašyta sekančioje pastraipoje. Joje išdėstytas
tik mūsų mėgėjiškas supratimas, neparemtas inžinerijos žiniomis.
Savaeigiui
kranui, laikant santvarą ir lėtai judant link tilto, antrasis kranas
perduos priešingą santvaros kraštą trečiajam kranui kitoje Nemuno
pusėje. Paskui galingieji kranai paims santvarą už galų, savaeigį
kolegą patrauks į šalį, iškels santvarą virš taurų, pasuks pagal tilto
išilginę ašį ir padės į vietą ant taurų.
Taip ir
neprireikus iš Dainų slėnio išvežami čia sandėliuoti pontonai.
Rytoj į
statybų aikšteles abiejose upės pusėse atvyks automobilinės bokštinių
kranų platformos. Mažiau nei per savaitę, bus surinkti du daugiau nei
po 500 tonų keliantys galiūnai.
2015.05.04 -

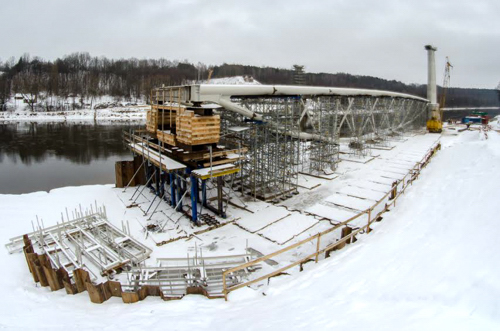

Abiejose Nemuno pusėse įrenginėjamos aikštelės kėlimo technikai.
Šiandien prie Dainų slėnio jau atvežta pagrindinė savaeigio (vikšrinio)
krano dalis, vežamos kitos jo važiuoklės ir strėlės dalys. Rytoj iš šių
dalių bus surinktas 280 tonų keliantis kranas.
Trečiadienį į abi aikšteles atvyks automobilinės bokštinių kranų
platformos. Mažiau nei per savaitę bus surinkti per 500 tonų keliantys
galiūnai.
I Alytuje iš gelžbetonio plokščių montuojama aikštelė kitam kranui. Čia
įkurdintas "mažylis" pakelia 600 tonų.
2015.04.30 -

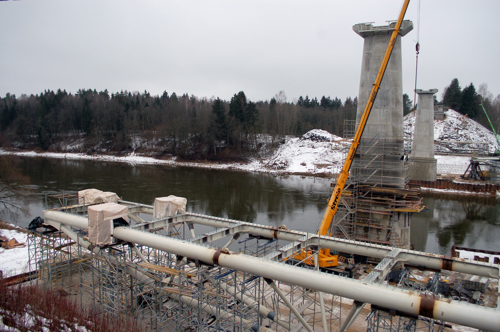

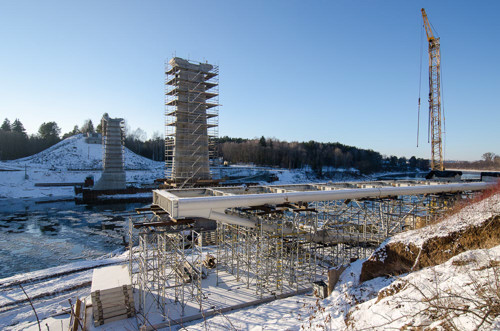

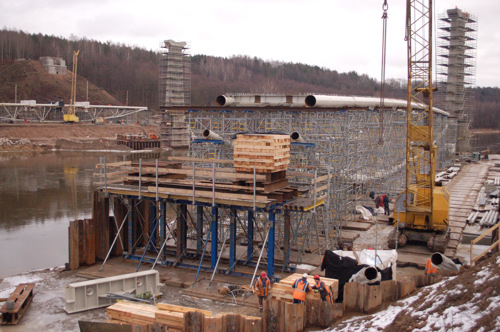

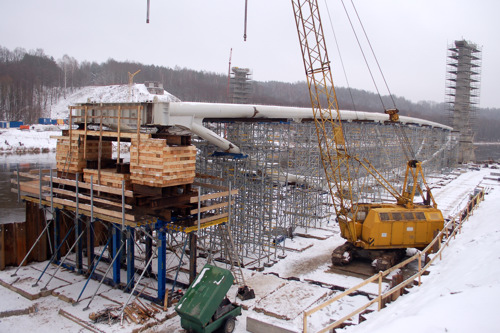

Ir vėl surinkti pastoliai prie tilto kolonų - reikės prižiūrėti, kad
keliant santvaras jos būtų preciziškai padėtos į savo vietą.
Įrenginėjamos aikštelės bokštiniams kranams. Gegužės pirmąją savaitę
bus vežamos kranų dalys ir planuojama juos surinkti.
Skraidanti
kamera.lt
2015.04.25
-

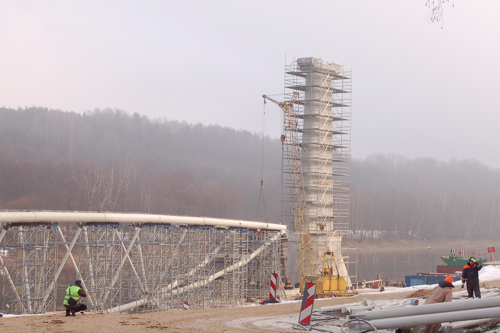

Prie Dainų slėnio nudažytos tilto centrinė ir kairė santvaros.
Įrenginėjamos aikštelės bokštiniams kranams.
2015.04.21
-

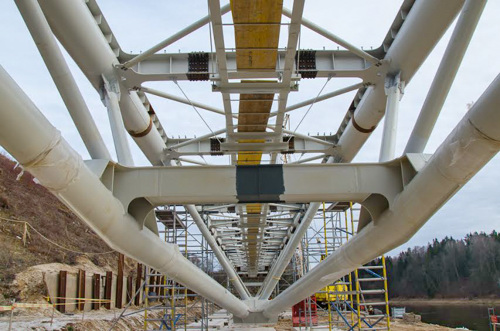

Prie Dainų slėnio dažomos kairė ir centrinė santvaros. Dešiniajame
krante santvara jau nudažyta - apatinė išilginė sija ir statramčiai
žaliai, viršutinės sijos, aptarnavimo takelis ir vėjiniai ryšiai kone
baltai.
Ant pylimo I Alytuje statomi betoniniai pusapvaliai sparnai prie ramto
A4.
Abiejose Nemuno pusėse išardyti santvarų surinkimo aikštelių
gelžbetoninių plokščiu paviršiai, statomos aikštelės kranams,
tvirtinami keliai.
2015.04.18 -
I Alytuje dažoma dešinė santvara. Per savaitę beveik baigti žaliai
dažyti statramsčiai ir apatinė išilginė sija. Ant pylimo statomi
betoniniai pusapvaliai sparnai prie ramto A4.
2015.04.09
-
I Alytuje statomi betoniniai pusapvaliai sparnai prie ramto A4.
Nugruntuoti dešinės santvaros sujungimai. Kitą savaitę prasidės
dažymas. Senojo tauro (A3) akmens mūras ruošiamas cemento mišinio
injektavimui.
Ant pylimo prie Dainų slėnio aukštinamos akmeninė pusapvalės apžvalgos
aikštelės sienutės (A1).
2015.03.27
-

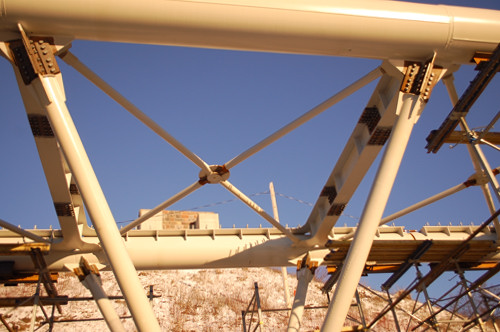

Prie Dainų slėnio, šiandien baigta virinti kairė santvara, į vietas
užkeltos paskutinės kryžmės. Darbai prie centrinės santvaros irgi eina
į pabaigą. Pasižvalgykite po statybų aikštelės fotosferą.
Kitą
savaitę turi itin suintensyvėti santvarų gruntavimo ir dažymo darbai.
Tikimasi, kad visos trys santvaros bus nudažytos per 3 savaites.
Aukščiau,
ant geležinkelio sankasos, remontuojami sovietmečiu pastatyti pusapvaliai apžvalgos aikštelės akmeniniai
sparnai.
I Alytuje prie ramto A4 rišama armatūra
betoninių pusapvalių sparnų tvirtinimui. Šlifuojami betonavimo
nelygumai ant tauro A3 lytlaužos.
2015.03.23
-

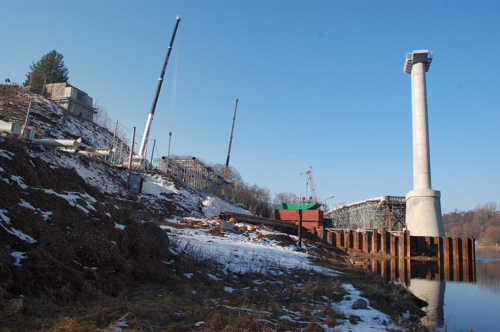

Prie Dainų slėnio, virinamos kairė ir vidurinė santvaros. Šią savaitę
tikimasi iki galo surinkti visą kairiąją santvarą. Aukščiau, ant
geležinkelio sankasos, remontuojami sovietmečiu pastatyti pusapvaliai apžvalgos aikštelės sparnai.
Žvyru užpiltos erozijos paveiktos pylimo dalys žemiau ramto A1.
Baigtos gręžti 15 horizontalių kiaurymių per senojo tauro (A3) akmens
mūrą. Per jas prakišti milžiniški varžtai ir tauro apatinė dalis
suvežta. Rytoj planuojama injektuoti cemento mišinį amžinai
sujungsiantį varžtus su mūru. Tvirtinimo elementai bus paslėpti
akmenyse.

I Alytuje аtkasta pylimo dalis nuo ramto (A4). Ten ruošiamas pagrindas
betoniniams pusapvaliams sparnams. Sparnai bus armatūra sujungti su
tilto krantine atrama.
Nemuno vagoje specialistai povandenininkai tiria upės dugną.
2015.03.10 -

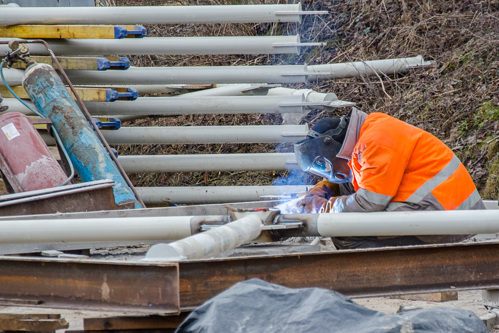

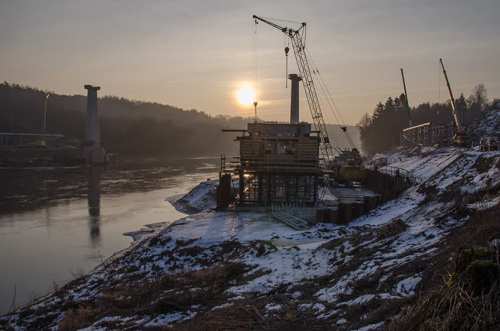

Prie Dainų slėnio, virinamos kairė ir vidurinė santvaros. Šiandien yra
suvirinta po penkias išilginių sijų poras ir jų statramsčius.
Vakar į senąjį taurą (A3) kiaurai akmens mūro pradėtos gręžti
horizontalios kiaurymės. Maždaug per savaitę jų tikimasi išgręžti 15.
Per kiaurymes bus perverti milžiniški varžtai, kurie suspaus senąjį
taurą. Tvirtinimo elementai bus paslėpti akmenyse.

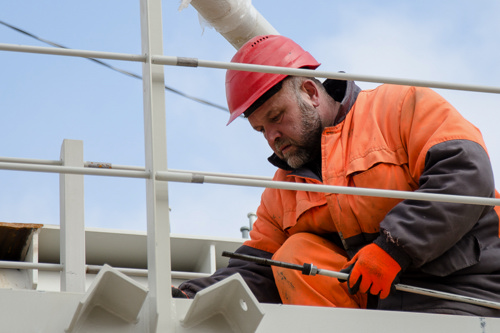

I Alytuje prie dešiniosios santvaros baigiamas tvirtinti aptarnavimo
tiltelis. Prieš dažymą gruntuojami santvaros elementai.

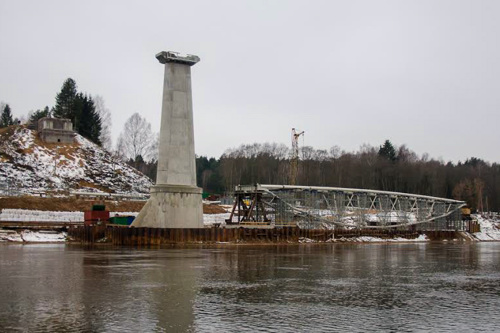

2015.02.28
-

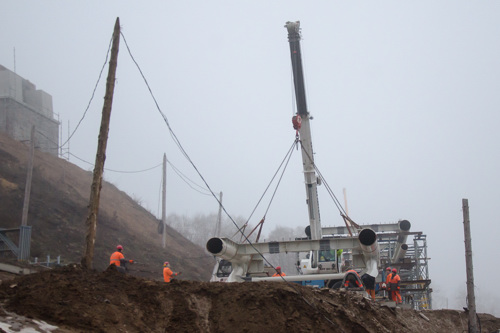

Prie Dainų slėnio, surinkinėjama kairioji santvara. Savaitės pabaigoje
buvo prijungti santvaros galai. Šiandien jau yra sumontuota visa kairė
santvara. Virinamos santvaros viršutinės kryžmės.
Virinama ir
centrinė santvara, kitą savaitę darbai čia rimtai įsibėgės.
I Alytuje montuojamos aptarnavimo takelio konstrukcijos. Montuojami
klojiniai senojo tauro (A3) gelžbetoniniam žiedui betonuoti.
2015.02.23 -
Prie Dainų slėnio, įdarbinus 2 kranus, surinkinėjama dešinė santvara.
Šiandien jau yra sumontuotos visos viršutinių sijų poros, 4 statramsčių
prizmės ir 5 apatinės išilginės sijos. Beliko užkelti tik santvaros
galus, viską išlygiuoti, priduoti techninės priežiūros tarnybai ir
galima virinti.
I Alytuje pradėta dažyti dešinė santvara. Demontuojami santvaros
surinkimo pastoliai. Vėl armuojamas senojo tauro (A3) gelžbetoninis
žiedas virš lytlaužos.
2015.02.20
-
I Alytuje pradėta dažyti dešinė santvara. Pirmiausia prieš dažymą
gruntuojamos virinimo vietos. Kitą savaitę bus dažomi jungimo mazgai,
vėliau sijos ir statramsčiai. Prie santvaros tvirtinami atraminių
guolių elementai. Ardomi laikinieji surinkimo pastoliai. Įrengiami
pastoliai laikysiantys santvarą už kraštų iki ši bus užkelta ant atramų.
O tuo tarpu prie Dainų slėnio pagal projekto reikalavimus prieš
virinimą galutinai išygiuojama centrinė santvara. Kitą savaitę turėtų
prasidėti virinimo darbai.
Aukščiau surinkinėjama dešinioji santvara. Šiandien jau yra sumontuota
4 viršutinių sijų poros, 4 statramsčių prizmės ir 5 apatinės išilginės
sijos.
2015.02.14
-
Suplanuotų darbų tempas statytojus verčia dirbti ir šeštadieniais.
2015.02.13 -
Vakar nuimta dalis pastolių prie senojo tauro (A3) liemens. Liko
pastoliai iki gelžbetoninio žiedo. Čia armavimo darbai stabtelėjo -
laiku sumontuoti kairiąją santvarą svarbiau.
Dainų slėnio pusėje (tarp A1 ir A2) statytojai pradėjo rinkti kairiąją
santvarą. Darbai pradėti nuo santvaros centrinės dalies ir juda į
kraštus. Ant laikinų pastolių sumontuotos dvi viršutinių išilginių sijų
poros ir apatinės išilginės sijos.
I Alytuje (tarp A3 ir A4) aukšto slėgio smėlio srove šveičiamos sijų
virinimo vietos. Techninės priežiūros tarnyba tikrina varžtines
jungtis. Rengiamasi montuoti apžiūros tiltelio konstrukcijas. Iš po
santvaros pamaže ardomi laikinieji pastoliai ir vežami į kitą Nemuno
pusę. Ten jie bus panaudoti kairiosios santvaros montavimui.
Centrinė santvara sumontuota, vyksta virinimo etapo parengiamieji
darbai. Suvirinimo darbai prasidės kitą savaitę.
2015.02.07 -
Statybininkai nuėmė laikinuosius pastolius nuo naujojo tauro A2.
2015.02.04
-
Pritvirtinus ir antrąjį centrinės santvaros galą, išaiškėjo visas jos
dydis. Bemaž 100 metrų ilgio! Tuoj prasidės virinimo darbai.
Tuo pat metu, tik kiek arčiau pylimo (tarp A1 ir A2), statytojai pradės
rinkti ir kairiąją santvarą. O kol kas į surinkimo aikštelę vis vežami
jos elementai.
I Alytuje baigiama virinti dešinė santvara, beliko privirinti
smulkmenas - apžiūros tiltelį ir pan.
Virš senojo tauro (A3) lytlaužos tęsiami gelžbetoninio žiedo armavimo
darbai. Nuėmus klojinius, atidengtos iš betono atstatytos šio tauro
netektys, esančios žemiau gelžbetoninio žiedo.
Po savaitgalio planuojama išardyti laikinus pastolius prie tauro A3.
2015.01.28
-
Montuojama atraminė konstrukcija, perduosianti centrinės santvaros
svorį pasukimo guoliui. Į surinkimo aikštelę (tarp A1 ir A2) šiandien
pradėti vežti kairiosios santvaros elementai. Už poros savaičių
prasidės intensyvūs kairiosios santvaros montavimo darbai.
Prie tauro A2 rėmsijos pritvirtintos aptarnavimo aikštelės.
Virš senojo tauro (A3) lytlaužos pradėti gelžbetoninio žiedo armavimo
darbai. Rytoj bus betonuojamos šio tauro netektys, žemiau gelžbetoninio
žiedo.
I Alytuje virinama dešinė santvara. Jos suvirinimo darbai bus pabaigti
per savaitę.
2015.01.22
-
Centrinė santvara, kuri montuojama prie Dainų slėnio, įgijo vieną galą.
Smėlio maišais sutvirtintas šaltiniuotas surinkimo aikštelės šlaitas.
I Alytuje vis dar virinamos dešinės santvaros viršutinės sijos.
Ant senojo tauro rėmsijos (A3) įrengti nedideli klojiniai - pasirodo,
guolių atraminės plokštės tvirtinamos ne tik inkaruojant, o ir
betonuojant. Prie rėmsijos pritvirtintos aptarnavimo aikštelės.
Rengiamasi įrengti aptarnavimo aikšteles ir prie A2 rėmsijos.
2015.01.14
-
Prie Dainų slėnio įrenginėjami pastoliai centrinės santvaros galams
atremti.
Tauro A2 rėmsijoje įtvirtinti atraminių plokščių inkarai, į plokštes
remsis guoliai, o ant senojo tauro (A3) inkarai dar tvirtinami.
Tikimasi, kad savaitės pabaigoje ant taurų bus sumontuotos atraminės
plokštės ir apžiūros aikštelės.
Baigta tvirtininti armatūra senojo tauro (A3) netekčių, esančių žemiau
gelžbetoninio žiedo, betonavimui. Montuojami klojiniai netekčių
betonavimui. Baigus netekčių atkūrimą, liks paties gelžbetoninio žiedo
armavimas ir betonavimas.
Jungiamos dešinės santvaros (tarp A3 ir A4) viršutinės išilginės sijos.
Jau yra suvirintos 6 (iš 14) viršutinio vainiko siūlių. Sujungus
viršutines, bus virinamos apatinės sijos (dar 10 siūlių). Paskui ateis
statramsčių jungimo laikas. Kad siūlės būtų pakankamai tvirtos,
virinimo vietos prieš virinant įkaitinamos iki 100 laipsnių. Iki
mėnesio pabaigos tikimasi baigti dešinės santvaros virinimo darbus.
2015.01.06
-
Į tauro A3 rėmsiją gręžiamos kiaurymės plieninių plokščių po
atraminiais guoliais pritvirtinimui. Baigiama tvirtininti armatūra
senojo tauro netekčių, esančių žemiau gelžbetoninio žiedo, betonavimui.
Gaminami klojiniai.
Ant
dešiniosios santvaros užkeltos kryžmės, o ant jos išilginių sijų
įrengtos suvirinimo kameros. Rytoj penkių suvirintojų brigada pradės
santvaros virinimo darbus.
