Tiesiant Oranų—Olitos
geležinkelį, SanktPeterburgo - Varšavos geležinkelių Užnemunės
atšakos valdyba užsakė
pastatyti trijų terpių tiltą
per Nemuną prie Olitos. Per 2 metus ir 4 mėnesius tiltą pastatė bendrovė
"K.Rudzki i Ska". |
||
Geležinkelio tilto pamatų statyba* | ||
Tilto krantinės atramos (ramtai) pastatyti žemyniniame grunte ant polių
špuntadėžėse, o atramos upėje (taurai) – ant kesonų** įkastų į upės dugną: vienas 18.78, o kitas 16 m giliau žemiausio
vandens lygio. Pirmiau statytas kairysis tauras. Jo kesono planas atitinka tauro pado formą, tačiau yra didesnis už pamatą 0.40 m. Kesono kameros vidiniai matmenys: plotis 6.36 m, ilgis 16.90 m, plotas 93.91 kv. m. |
||

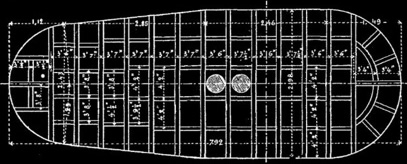

Olitos geležinkelio tilto kairiojo kesono lubų sijų planas |
||
Kesono darbinė kamera apkalta 8 mm storio metalo lakštais. Lakštų ilgis atitiko bendrą kameros ir jos lubų sijų aukštį t.y. 3.20 m, o plotis – atstumus tarp konsolių. Lakštai prikniedyti kraštas prie krašto tarp konsolių kampuočio ir geležinės juostos. Visos išorinės kniedžių galvutės plokščios. Kesono svoris apie 59 tonos. |
||

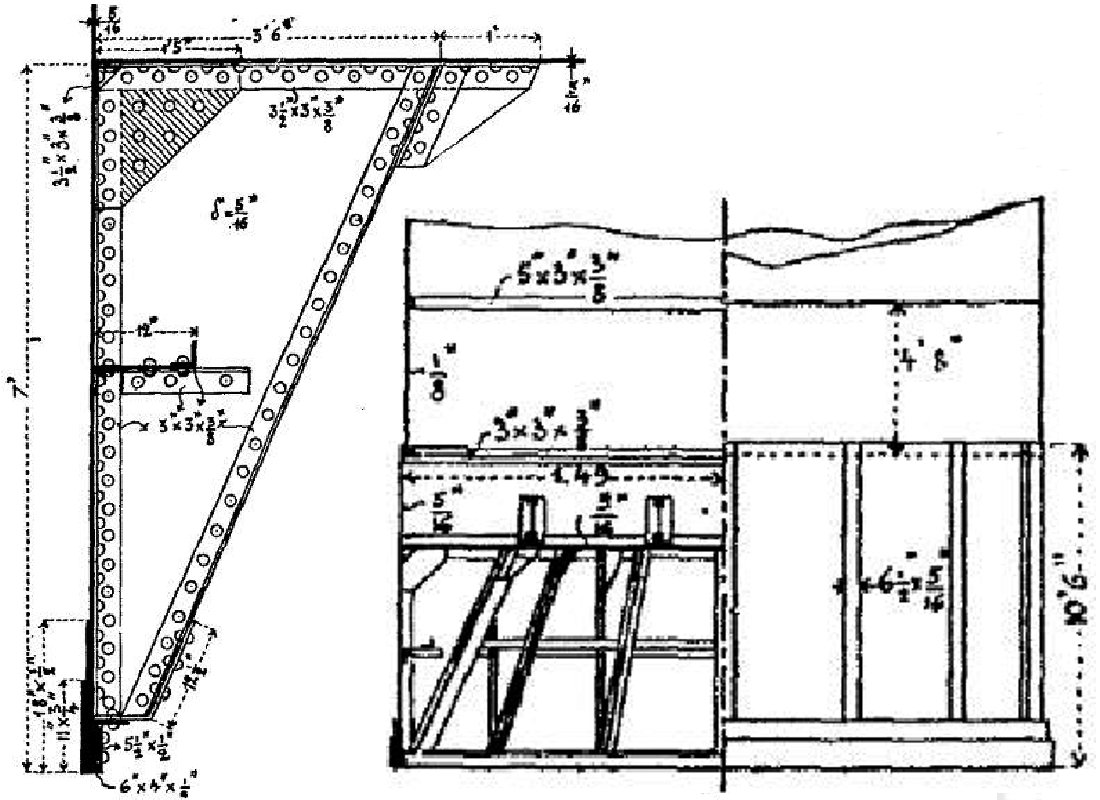

Konsolė (kairiau) ir kesono pjūvis ir vaizdas iš galo |
||
Virš kesono kameros cilindinis pamatas (į viršų pamatas nesiaurėja) mūrytas geležinėje apkaloje. Apkala padaryta iš 3 mm storio lakštų. Lakštai
prikniedyti 6 mm skersmens kniedėmis kraštas prie krašto per vertikalias jungiamasias juostas arba horizontalius jungiamuosius kampuočius. Įrenginiai kesonų
gramzdinimui ir naudojimui Oras buvo pompuojamas į kesoną garo mašina į 2.8 kub. m talpos oro rezervuarą, o paskui 50 mm skersmens vamzdžiu perduodamas į kesoną. Oro pompavimo stotis turėjo savo laikiną pastatą. Šliuzavimo tvarka: |
||
|
||

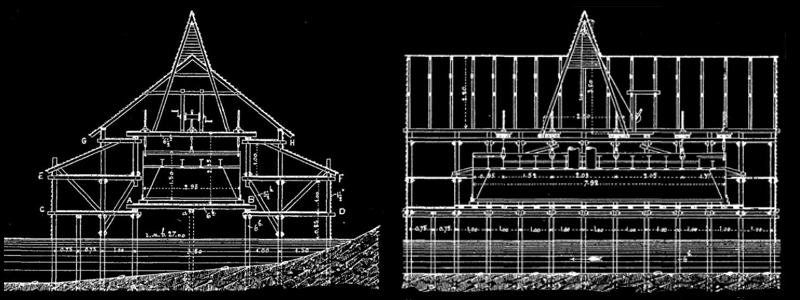

Skersinis (kairiau) ir išilginis (dešiniau) šiltų pastolių pjūviai |
||
Apšvietimas. Kesonas, šliuzas, apšiltinti pastoliai ir kitos darbo vietos buvo apšviestos elektra. Tam mašinų pastate buvo sumontuoti du generatoriai, varomi nedidelės garo mašinos. Kesono kamerą apšvietė 4 lemputės pritvirtintos palubėje ant išilginės kesono ašies. Kad būtų šviesiau kesono kamera iš vidaus buvo nudažyta baltais aliejiniais dažais. Atskiru vamzdžiu per visą pamato gylį į kamerą buvo pravesti laidai. Darbo
jėga. Spraudžiantis per molį, kameroje
dirbdavo 18, o kasant smėlį - 12 darbininkų. Šliuze tuo metu
gruntą transportuodavo dar 2 žmonės. |
||
|
||
|
|
